博森橡膠隔音卷材室內安裝作業指導書

發布日期:2019-01-04

博森橡膠隔音卷材室內安裝作業指導書


一、前期準備工作

(一)施工面要求

1、硬度:無空鼓,摩擦不起沙、不掉沙不開裂,滿足建筑設計要求的地面。

2、平整度:用3米水平尺和塞尺測量,縫隙在3mm以下為合格。地面不能有突起的石子、鐵釘、鋼筋等一切尖銳物體,這些物體會刺破隔音墊,影響隔音效果。

3、干凈程度:無雜物、無油漆、無沙塵。

(二)預鋪

裁切安裝前必須進行現場預鋪,然后靜置不少于24小時。


二、正式施工

(一)準備工作

1、清掃場地,打磨所有突出部分;檢查基礎硬度及浮灰,如果基礎硬度不夠或有浮灰應使用經允許的材料進行加強處理;測量基礎水平,水平超出允許范圍或有伸縮縫的,請使用經允許的材料進行填補。

2、確定隔音墊的品牌、型號、厚度、數量。

3、安裝前進行隔音墊的預鋪和預裁切。

(二)隔音墊的安裝

1、鋪設隔音墊的地面所接觸的墻體部分需要裝上隔音阻隔條。

2、鋪設時,隔音墊應盡可能少裁剪以減少接口位置;不能避免的接口位置,可以使用軟性密封膠或無油瀝青填縫。

3、隔音墊與地板接觸部分,應使用水泥膠水或耐水的軟性膠水粘結固定,以減少隔音墊移位。

4、隔音墊鋪好后,需要立即在隔音墊上鋪上PE膜(膜厚不低于0.1mmPE膜寬度應比隔音墊寬20cm以上,并且PE膜接口位置重疊不得少于150mm)。

(三)砂漿層制作

混合好的砂漿層即可以鋪到已經鋪好PE膜的隔音墊上面,并將砂漿層找平并壓實,保證砂漿層不低于40mm。在鋪砂漿層的過程中要鋪設鋼筋網。

(四)裝修地板的鋪設

1、在壓實找平的砂漿層上,預鋪上最后的裝修地板。地板安裝有空鼓的,要把地板拿起填補砂漿再找平壓實,確保沒有空鼓。

2、確認砂漿層平實后,在地板背面刮上瓷磚或大理石專用膠(必須滿膠)再鋪回已經確認的砂漿層位置,并用橡膠錘從地板中間向四周敲擊,確保地板與地板之間平整嚴密。

(五)其他注意事項

1、隔音墊不具備防水的功能,不可以替代防水層。

2、鋪設隔音墊和地板,都是從最里面向外面鋪設;鋪設上地板后48小時內不要在上面行走或壓東西。

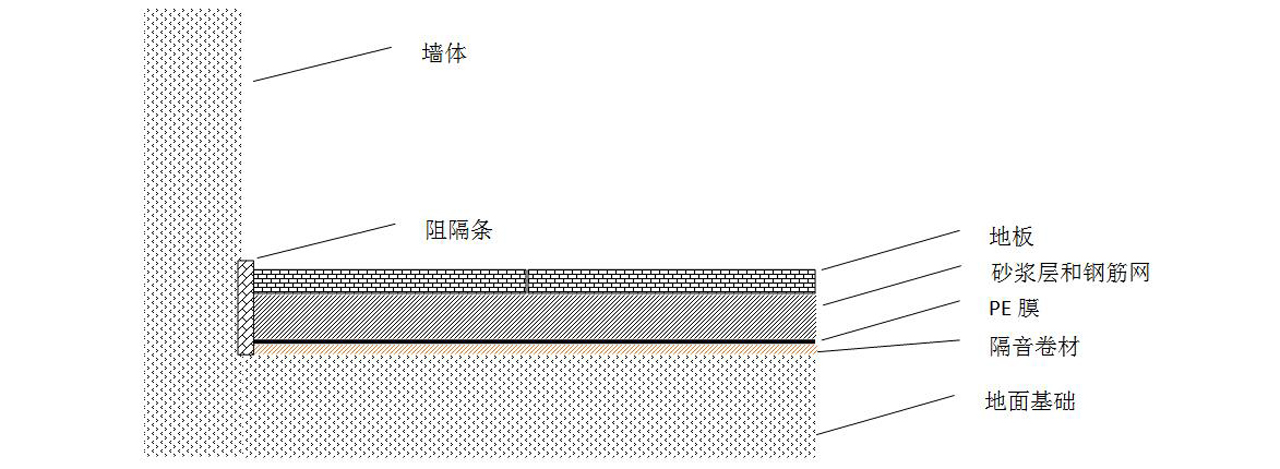

(六)施工示意圖
